2021年第2期(总第15期)
主编:龚晓明 2021年1月29日
● 本期导读 ●
★项目建设
工程进度
建设掠影
存在的问题及工作安排
★领导调研(2条)
★工程动态(4条)
【项目建设】
一、工程进度(截至1月29日)
新校区建设项目规划规模为58.0928万平方米,总用地面积为1497亩(含宜春市公共实训基地60亩),共有28栋单体建筑,现有18栋已封顶。
其中,公共服务设施9栋,总建筑面积为112913平方米:图书综合楼、师生活动中心、8号学院楼、1号食堂、2号食堂共5栋已封顶,以上楼栋墙体砌筑施工均已完成,进入装饰装修和安装工程施工阶段;大会堂屋面网架安装完成(共三层);1号风雨操场屋面防水施工完成;1号体育场基础工程施工完成,正在进行砖砌看台施工。
教学楼7栋,总建筑面积为185585平方米:1号、3号、5号、6号、7号学院楼共5栋已封顶,以上楼栋外架均已拆除完毕,墙体砌筑施工均已完成,进入装饰装修和安装工程施工阶段;2号学院楼已施工至顶层(共五层),4号学院楼已施工至顶层(共五层)。春节前夕,教学楼将全部封顶。
学生宿舍12栋,总建筑面积为163470平方米:A-1号、A-2号、A-3号、A-4号、A-5号、A-6号、A-7号、B-1号学生宿舍共8栋已封顶,A区学生宿舍外架均已拆除完毕,墙体砌筑施工均已完成;B-2号学生宿舍已施工至顶层(共十一层),B-6号学生宿舍已施工至顶层(共十二层),B-4号学生宿舍已施工至第十二层(共十三层),B-3号学生宿舍已施工至第十一层(共十三层)。
目前,建设项目已完成建设资金8.64亿元,占总建设资金的57%。
二、建设掠影
校门

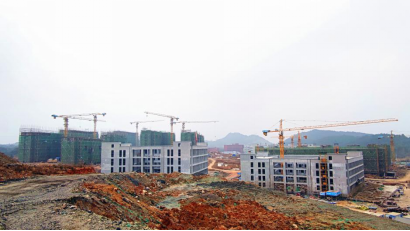

东区施工现场
西区施工现场
▲ 公共服务设施(共9栋,5栋已封顶)

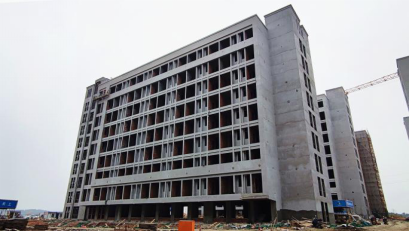

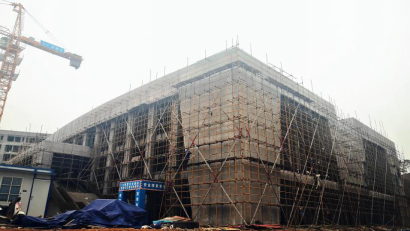

图书综合楼(已封顶)

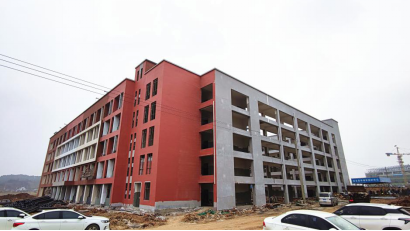

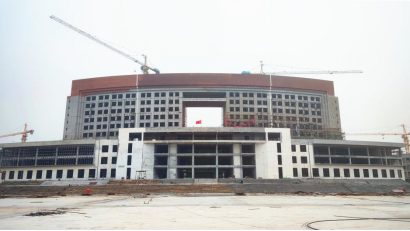

8号学院楼(已封顶)

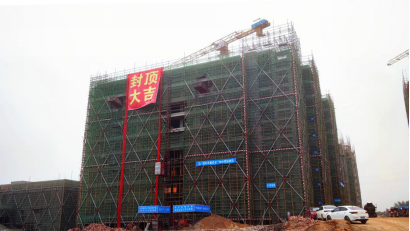

1号食堂(已封顶)

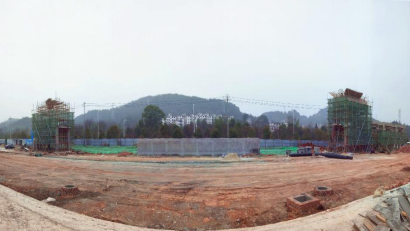

1号体育场
(摄于2021.01.01) (摄于2021.01.28)
▲ 教学楼(共7栋,5栋已封顶)

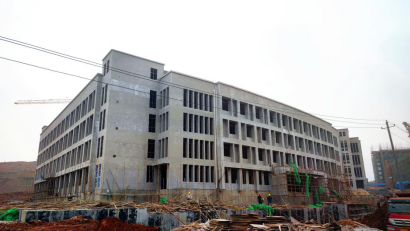

护理学院教学楼(1号学院楼已封顶)

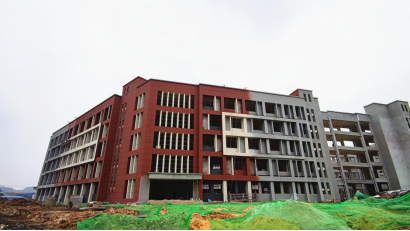

医学院教学楼(3号学院楼已封顶)
音、舞、琴房(7号学院楼已封顶)
医基、护理学院教学楼(2号学院楼)
(摄于2021.01.01) (摄于2021.01.28)
师范学院教学楼(4号学院楼)
(摄于2021.01.01) (摄于2021.01.28)
▲ 学生宿舍(A区共7栋,已全部封顶;B区共6栋,1栋已封顶)

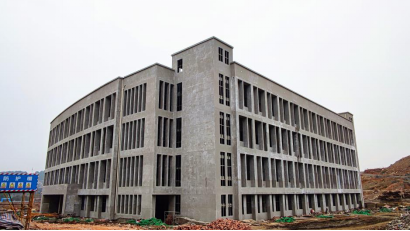

A-4号学生宿舍(已封顶)
B-1号学生宿舍(已封顶)

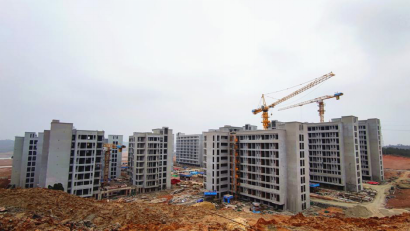

B-4号学生宿舍
(摄于2020.01.01) (摄于2021.01.28)
三、存在的问题及工作安排
(一)安全质量要落深落实
1、现场施工要合规合序
施工现场,存在塔吊操作人员未持上岗证、卸料平台防护门未关闭、拆架作业人员安全防护措施不到位、落架和施工机械拆除工作不够规范、吊篮检测报告提供不完全等情况,恐存在安全隐患。学生宿舍区域,部分楼栋在未通过初验的情况下就启动内墙粉刷施工,不符合操作规程;部分施工区域,在组织多方联合验收之前,劳务班子未先行验收;个别劳务班子对监理单位下发的工程初验整改通知单中提出的整改要求,落实不够及时、到位,恐影响工程质量和安全。
施工单位要压紧压实安全责任,落实落细安全举措,切实强化劳务施工人员的安全意识,严格按照工序施工,并在每道工序完成后,组织相关人员自检,对检查发现的安全和质量问题第一时间整改到位,严防各类安全事故的发生;监理单位要进一步加大对施工安全和质量的监督力度,盯紧问题,彻查隐患,对于不按规程操作或逾期未完成整改的情形,严厉处罚,狠抓落实;项目部各施工组人员要多下工地,勤巡查,紧督促,多协调,时刻绷紧安全质量之弦。
2、疫情防线要筑牢筑强
近期,全国疫情形势呈多点散发加速趋势,又逢春节将临,人流车流密集交织,防疫和安全形势将更加严峻复杂。目前,施工现场的防疫举措有待进一步细化加强。参建各方要在鼓足干劲抓工程的同时,做好常态化疫情防控工作,筑牢筑实“防疫墙”。
3、节日管理要抓严抓细
目前,施工现场仍存在无关人员进出、物料堆放不够规范等情况,现场管理水平有待提高。加之,现处岁末年关,施工单位要高度重视春节期间的安全管理工作,科学制定春节期间人员值班制度和各种应急预案,认真做好值守应急工作,禁止无关人员出入施工现场;要积极组织节后复工的劳动力、机械设备和物资材料等准备工作,确保科学、高效、有序复工。
(二)工程资料要规范齐全
施工单位未及时将室外工程、水电工程、装修材料等相关资料交予监理单位签字;图书综合楼钢结构雨蓬、大会堂钢结构网架的送检进度有待推进,相关资料有待完善。
施工单位要及时整理、尽快补齐相关资料,履行好盖章、签字、审核等手续,确保资料的真实性、严谨性、可靠性、完整性;对于工程新增项目,要保证资料齐全、图纸完全、手续完备,超过一定金额的要按规定报备,以备后续查验。
(三)道路施工要提质提速
1、因道路施工间隔时间过久,原已修建好的道路被破坏,多处出现断头路,影响道路施工速度。施工单位要科学组织道路施工,倒排工期,提速提效,切实加快道路施工进度。
2、道路相关检测结果不够理想,施工机械不足。施工单位要根据实际情况,协调好各区域机械设备数量,加强机械设备投入;要严格按照规范要求,采用分层碾压的处理方法,对路基、路面结构层进行充分压实,保证路基路面的质量。
(四)各项工作要协调推进
目前,大部分楼栋主体已封顶,逐步迈入装饰装修和安装施工、绿化施工阶段。新校区强电部分的具体施工方式急需确定;电梯、空调及涉及学校搬迁的招标采购工作,室内外管网预埋工作等需紧密配合土建和装修施工,要加快推进,加紧协调,确保按时保质完成建设任务。
(五)项目建设要抢抓良机
工程现已进入建设冲刺期,工期紧,任务重。施工人员要在确保质量安全的前提下,抢抓年前天气晴好的有利时机,争分夺秒推进项目建设,特别要加快室外作业进度,以防年后雨季来临,户外施工不便。项目参建各方要统筹兼顾、协调联动、强力推进,确保今年六月按时搬迁。
【领导调研】
● 1月27日,市教体新区建设指挥部办公室常务副主任易国民,副主任杨荣、熊娟等一行到新校区建设现场调研指导,随后召开会议,听取项目参建单位关于新校区建设情况汇报,协调解决存在的困难,部署疫情防控、安全生产、春节放假值班值守等工作。新校区建设指挥部总指挥、校党委书记任军,新校区建设指挥部第一副总指挥、校长杨云山,新校区建设指挥部常务副总指挥、校纪委书记夏剑宾等人陪同调研。
● 1月12日,校领导率有关部门负责人一行深入新校区建设一线,现场办公,与施工单位“零距离”沟通交流,根据实地情况,对部分设计提出更改意见,落实急需确定的各类事项。
【工程动态】
● 1月18日,新校区项目部、校图书馆有关负责人会同项目施工单位,商讨图书馆内部装修、管网敷设事宜。新校区建设指挥部总指挥、校党委书记任军,新校区建设指挥部常务副总指挥、校纪委书记夏剑宾出席会议。随后,一行人到施工现场,实地协商图书馆门禁位置。
● 1月21日, B-1号学生宿舍主体封顶。
● 1月25日, 2号体育场88根桩基全部完成。
● 1月11日—13日,我校先后在不同范围内召开校园文化建设座谈会,就新校区主要景观、楼宇、道路命名问题进行讨论研究。学校领导班子成员、校园文化建设领导小组办公室成员、各二级学院和有关部门负责人、师范学院语文教研室教师代表分别参加会议,踊跃发言,建言献策,对楼宇和道路命名提出了有启发性的见解。
(供稿 潘睿琦 摄影 曾建兵)
