工作简报——2021年第一期

2021年01月07日 16:36  点击:[]


5D964




2021年第1(总第14期

主编龚晓明                                                                                                                                      202116

本期导读

项目建设

工程进度

建设掠影

存在的问题及工作安排

设备采购

我校新校区设施设备采购评审会召开

领导调研(2条)

工程动态(5条)

【项目建设】

一、工程进度(截至1月1日

新校区建设项目规划规模为58.0928万平方米,总用地面积为1497亩(含宜春市公共实训基地60亩),共有28栋单体建筑,现有17栋单体建筑主体结构已封顶。

其中,公共服务设施9栋,总建筑面积为112913平方米:图书综合楼已封顶(共十二层),师生活动中心已封顶(共四层),8号学院楼已封顶(共四层),1号、2号食堂已封顶(每栋三层),以上楼栋均已进入墙体砌筑及装修工程施工阶段;大会堂(共三层)、1号风雨操场正在进行网架屋面施工;1号体育场正在进行基础工程施工。

教学楼7栋,总建筑面积为185585平方米:1号、3号、5号、6号学院楼已封顶(每栋五层),7号学院楼主体已封顶(共四层),以上楼栋均已完成墙体砌筑施工,进入内外墙粉刷及室内外装修施工阶段;2号学院楼已施工至第二层(共五层),4号学院楼局部已施工至顶层(共五层)。

学生宿舍12栋,总建筑面积为163470平方米:A-1号、A-2号、A-3号、A-4号学生宿舍已封顶(每栋九层),A-5号、A-6号学生宿舍已封顶(每栋十层),A-7号学生宿舍已封顶(共十一层),以上楼栋均已进入墙体砌筑、内外墙粉刷及铝合金窗框安装施工阶段;B-1号学生宿舍已施工至第十层(共十一层),B-6号学生宿舍已施工至第十层(共十二层),B-2号学生宿舍已施工至第九层(共十一层),B-4号学生宿舍已施工至第八层(共十三层),B-3号学生宿舍已施工至第七层(共十三层)。建设项目已完成投资额15.37亿元。

二、建设掠影

校门

广场

    ▲ 公共服务设施

图书综合楼(已封顶)

建设掠影

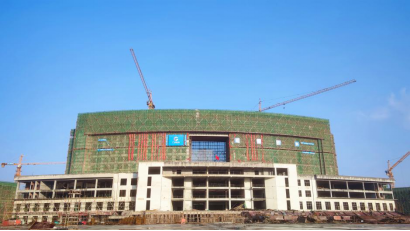

师生活动中心(已封顶)

1号风雨操场

(摄于2020.11.30)                         (摄于2021.01.01)

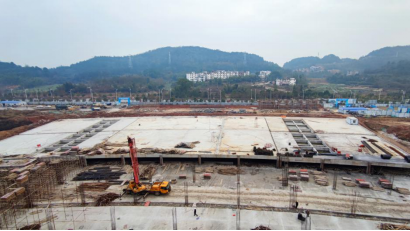

1号体育场

(摄于2020.11.30)                         (摄于2021.01.01)



    ▲ 教学楼

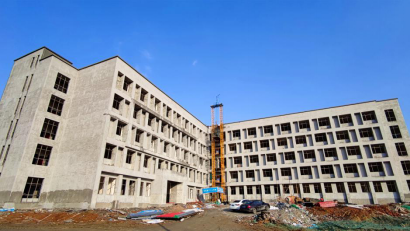

国教、电商、财会、机电、信工、艺设学院教学楼(5号学院楼已封顶)

机房、VR实训室等(6号学院楼已封顶)

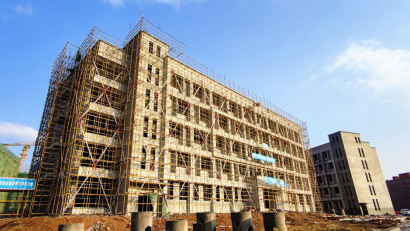

医基、护理学院教学楼(2号学院楼)

(摄于2020.11.30)                         (摄于2021.01.01)

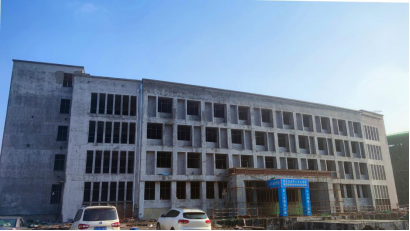

师范学院教学楼(4号学院楼)

(摄于2020.11.30)                         (摄于2021.01.01)

    ▲ 学生宿舍

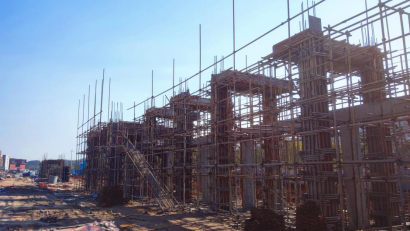

B-3号学生宿舍(东区)

(摄于2020.11.30)                         (摄于2021.01.01)

B-4号学生宿舍(东区)

(摄于2020.11.30)                         (摄于2021.01.01)

三、存在的问题及工作安排

(一)切实拧紧安全之阀 严格执行规则程序

1、外墙粉刷的施工吊篮手续、操作规程有待进一步规范;2号学院楼大跨度梁拆模时间要按要求确定;东区外架施工方案有所变更,但相关资料未及时到位,且架子工数量不足,施工进度有所滞后;卸料平台、外架双立杆的安全防护一直未能完全整改到位;个别楼栋施工中,因部分劳务班子已经退场,专业设备缺少专业人员操作,恐存在安全隐患。

施工单位要严控拆模时间;要根据实际情况,合理调配施工人员,确保施工质量及进度不因人员调配不合理而受影响;要配齐专业操作人员,确保其持证上岗、手续齐全,严格执行操作规程,及时提供相关材料,杜绝安全事故发生。

2、冬季施工温度低, 施工人员衣物较多,行动不够灵活。且恰逢雨季,路面未完成硬化,行走时易陷进泥水中,发生打滑、摔倒等意外事故。施工单位要针对冬季施工的特点,结合工程实际情况,制定冬季安全施工方案,落实冬季施工安全措施。

3、部分施工区域,在组织多方联合验收之前,劳务班子未先行验收,恐影响验收的通过率;地下室人防工程验收时,存在人防设备厂家技术人员未到场现象。要进一步规范验收程序,督促各方验收人员按时到场,确保验收工作的严肃性、科学性、有效性。

(二)现场管理不容忽视 人车进出必须有序

1、东区现场已出现室外塌方的情况,要切实做好此区域的安全防护工作,有条件的情况下轮流派人值守,以防无关人员进出。

2、门卫对工地进出口把守不严,无关车辆及人员可以随意进出,存在安全隐患。要加强现场管理,实行施工人员与车辆出入挂牌制度,维护施工现场的秩序安全,对人车实施有效管理,实现安全文明施工。

(三)道路施工严格规范 确保工程质量过硬

1、二号学院楼周边道路区域,回填土堆载过高,碾压作业一定要规范到位,以防路面开裂下沉。施工单位应派相关人员到规划二路施工现场参观学习,确保道路工程施工质量。

2、部分区域,雨污水管与井口交接处,水泥出现开裂情况,要向施工效果较好的施工班组借鉴学习,及时改良施工工艺,整改到位。给水管道打压施工后出现三通爆裂的情况,需尽快将管材送检,出具送检报告,试压未过关前不得覆土隐蔽,以防存在质量隐患。

(四)管网施工增速提效 返工现象急需远离

项目工期紧、任务重,要避免返工现象。但原有的教室、实验室弱电管网施工图纸,部分标注不够完整,室外各类管网的施工队伍还未确定。原本硬化完成的道路,已出现因管网施工调整,被破路,进行二次返工的现象。目前,大门区域各类建设工作即将完成,管网施工急需同步跟进。

一要尽快确定需要预埋的各类管线的排布,确定铁塔基站的位置,明确预留管的购置方与管道材质,避免后期出现二次开挖现象,影响施工进度;二要尽快确定室外各类管网的施工队伍,加快进度,抓紧对接,协调好各项工程的进出场时间,年前全面开工;三要统筹好各二级学院教室、实验室对强电工程的要求,尽快确定强电施工标准,处理好强电工程与土建施工的关系;四要全面协调强弱电、燃气、热水、直饮水等管网施工,尽可能绘制总施工图,以有效防止后期重复开挖造成工程成本的上升;五要整体分析施工图纸,根据实际情况,提出问题,进行优化。

(五)装修施工明确要求 待定事项速速跟进

目前,多栋建筑物封顶,陆续进入室内外装饰装修工程、绿化工程施工阶段,但部分事项仍未完全敲定。

一要尽快明确各楼栋对于装饰装修施工的具体要求,如墙面、门的材质,是否吊顶、铺贴瓷砖等;二要尽快确定项目景观施工图,抓紧启动荷塘月色及东区景观湖的土建工程,以免年后进入雨季,受天气影响无法施工;三要尽快确定学生宿舍架空层店铺的数量、大小、布局,尽早启动该区域的建设工作;四要尽快确定VR实验室的数量、位置。

(六)各项施工紧密衔接 东西二区整体部署

1、随着新校区装饰装修、道路、管网、绿化施工的全面开启,各施工单项之间联系与交叉越来越多,恐出现各自为政、重复建设之处,需进一步加强参建各方,尤其是各施工小组、施工单位之间的统筹协调力度,协力推进项目建设工作。

2、施工现场存在东西区信息沟通不够顺畅紧密,建设步调不够协调一致的现象。招标中不存在东西区问题,江西省广润建设有限公司要增强全局意识、整体观念,破除以东西区划分校园的僵化意识,统筹好各区域的建设管理工作,保证上传下达信息事项准确到位,确保各区域建设统一标准、统一行动。

(七)加速推进各项建设 按时完成搬迁任务

前,工程建设正在平稳推进中,影响下一步整体搬迁的因素将逐渐转移至校方:如弱电管网、设备采购、食堂招投标等问题。设备采购部、智慧校园建设部要倒排工期,加速推进,增强工作的预见性,打好工作“提前量”,做好应急预案,坚定信心,凝聚共识统筹谋划,力争与工程建设无缝衔接、协同推进,以确保今年六月按时搬迁。



【设备采购】

我校新校区设施设备采购评审会召开

12月27日,我校新校区设施设备采购评审会于德和迎宾馆日内瓦厅召开。会议聘请江西师范大学实验室建设与管理中心主任、教授陶向阳,南昌大学护理学院院长、教授何朝珠,江西省医院建筑与装备学会副会长、省医院装备专业委员会主任教授级高级工程师熊晓春,教师教育国家级实验教学示范中心主任、政府采购省直入库专家黄刚,江西信息应用职业技术学院电子工程系实训室主任、副教授熊增举,江西生物科技职业技术学院机电工程系主任副教授曾小虎,宜春市教体新区建设指挥部办公室工程建设部副部长罗金,宜春市财政局评审中心工程师汤兵生等八位专家对新校区设施设备采购进行评审。

市教体新区建设指挥部办公室副主任余兆辉等有关部门负责人参加会议。我校党委书记任军、校长杨云山、党委副书记高建群、纪委书记夏剑宾、副校长张印华及相关部门负责同志和各二级学院院长参加会议。评审会由余兆辉主持。

会上,夏剑宾介绍了学校的基本情况,并就新校区采购方案的编制进行说明。与会专家审阅方案、听取汇报,对接询问各二级学院及相关部门,对采购方案进行了全方位评估。专家组一致认为,我校采购方案总体合理、规范、科学,能够基本满足教学要求,但与省级示范高职院校的要求存在较大差距。专家组围绕方案中的顶层设计、平台建设以及实验实训室数量、设备配置、命名、分区布局、装修施工等方面提出具体意见,希望我校按照省级示范高职院校的要求,进一步优化并完善方案内容。

评审会后,任军、杨云山先后发言,感谢各位专家辛勤、专业的评审工作,感谢各位领导的精心指导。我校将根据会议意见修改完善采购方案,加强统筹,专业建设适度超前;加强沟通,及时联系汇报工作。各职能部门、各二级学院要根据评审会提出的具体意见,尽快完成方案的修改完善工作,形成新的采购方案。

领导调研

●  12月10日,市人大常委会机关二级巡视员叶小平、市委办正县级督查专员黄国祥、市重点办主任谢航珍等一行到新校区建设工地现场督查。市教体新区建设指挥部办公室常务副主任易国民、我校纪委书记夏剑宾等人陪同督查。

●  12月23日,校领导一行深入新校区建设一线,现场办公,与施工单位“零距离”沟通交流,协调解决项目推进中存在的问题,落实急需确定的各类事项。

【工程动态】

●  12月17日,新校区项目部、医学院有关负责人会同湖南长海现代实验室设备有限公司、项目施工单位,协商对接3号学院楼实验室装修相关事宜。新校区建设指挥部总指挥、校党委书记任军,新校区建设指挥部常务副总指挥、校纪委书记夏剑宾出席会议。会议还对B—3学生宿舍施工进度、校园绿化及校门区域消防栓位置等事项进行了讨论。

●  12月18日,新校区建设指挥部副总指挥、副校长张印华率财务处、学工处、团委、保卫处一行到新校区项目部,协调研究新校区设施设备采购、搬家费用及以上部门办公室、功能室建设等事项。新校区建设指挥部常务副总指挥、校纪委书记夏剑宾出席会议。

●  12月24日,新校区设施设备采购项目认证会召开。市教体新区建设指挥部办公室常务副主任易国民,副主任刘荣、熊娟;市财政局党组成员、非税收入管理局局长徐和庚,市审计局党组成员、总审计师王孝军,市教体局二级调研员邬顼,市住建局招标办负责人江飞,宜春发展投资有限公司党委委员、财务总监曾英和等人出席会议。我校党委书记任军、校长杨云山、纪委书记夏剑宾、副校长刘军和有关部门负责人参加会议。会议由易国民主持。

●  12月25日,新校区项目部召开“廉政教育警示专题会议”。项目部全体成员参加会议。

●  1月4日,新校区项目部组织召开弱电预埋专项调度会。新校区建设指挥部总指挥、校党委书记任军,新校区建设指挥部常务副总指挥、纪委书记夏剑宾出席会议。新校区项目部各施工组组长、智慧校园建设部全体成员,项目施工单位、监理单位、跟审单位及铁塔公司有关负责人参加会议,现场协调解决相关问题。



(供稿 潘睿琦 摄影 曾建兵)
