工作简报——2020年第四期

2020年06月12日 11:58  点击:[]

2020年第4

 主编龚晓明                                         2020525


本期导读

项目建设

工程进度

存在的问题

下一步工作举措和安排

领导调研8条)

工程动态(8条)

建设掠影





【项目建设】

一、工程进度

新校区建设项目规划规模为58.0928万平方米,投资规模为23.86亿,总用地面积为1497亩(含宜春市公共实训基地60亩),共有32栋单体建筑。

其中,公共设施用房12栋,总建筑面积为13.108万平方米,全部在进行基础工程施工。

教学楼7栋,总建筑面积为18.5585万平方米,有1栋已封顶,有1栋已施工至第一层,有2栋已完成基础工程施工,其余3栋正在进行基础工程施工。

学生宿舍13栋,总建筑面积为18.0090万平方米,有3栋基础工程施工完毕,其余正在进行基础工程施工。

截至2020年5月25日,建设项目已完成投资额5.05亿元,占投资总额的21%。

二、存在的问题

(一)手续办理问题

施工图纸审查中的绿建给排水,消防申报手续,办理人防地下室审核意见书、人防工程质量监督书,建设工程施工许可证等手续尚未办理完成。

土方处置问题

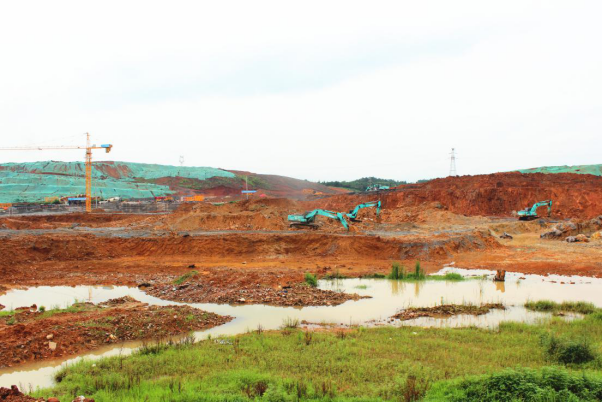

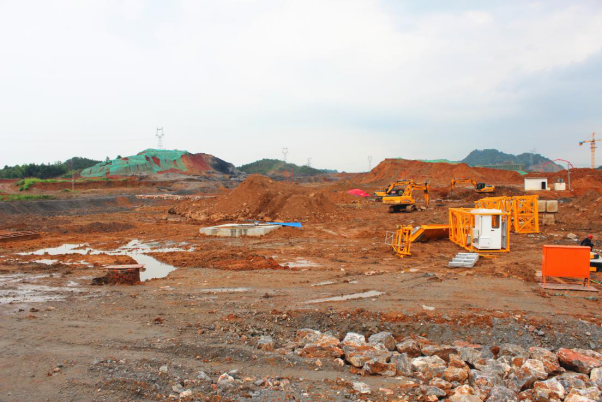

新校区建设项目施工区域多为丘陵区,低丘多,平坦区少。根据最初的设计方案计算,施工现场原始地貌土方约有150万方,按照土方不得外运、内部平衡的要求,起初平衡了土方80万方,剩余70万方无处堆放。为保证工程顺利推进、解决土方堆放问题,便将剩余土方堆置于中间山头。但将土方堆至中间山头后,仍有23.53万方无处堆放。目前,整个施工区域无处倒土,现暂时堆置在预留地。土方堆放问题已影响到项目东区的基础施工,给工程顺利展开造成了障碍。

(三)工程进度问题

1、工程进展缓慢

一是基础开挖后,因地质条件十分复杂,增加了勘探点,又多次变更基础类型(很多地方是多层溶洞),从而导致基础施工较为缓慢。二是施工人员不足,整体素质不够高,执行力不够强,管理难度大。三是施工设备管理、维护、检修不到位,经常出故障,设备供应跟不上,影响了工程建设的整体效率。

2、装配式建筑施工进度缓慢,缺乏施工经验

装配式建筑图纸还未交给装配式公司,且图纸交予公司后,相关构件及配件还需两个月才能完成制作,进场装配。目前,A-1,A-4,A-5这3栋学生宿舍的基础已基本完工,如若两个月内材料未能进场,施工进度将会受到影响,时间十分紧迫。此外,施工单位没有装配式建筑施工经验,需在施工中逐渐积累,逐步摸索。

下一步工作举措和安排

(一)建立新校区建设调度例会制度。今年五月起,新校区项目部于每周一下午召开工作调度会。党委书记、校长等相关责任领导调度工程进度,分析解决存在的问题,研究工作举措,安排工作计划,责成项目部形成问题清单,建立问题整改消号制度,紧盯问题解决和工作落实情况,确保会议有反馈,有落实,有进展,有成效,提高工作效率和管理水平。

(二)落实“四保”工作要求。一要保安全,加强对施工安全的监督管理,规范施工方法,严排安全隐患,遏制安全事故;抓好常态化疫情防控工作,把好入口关,做好守门人;提高自身安全意识及防范能力,采取可靠的安全防护措施,加大安全教育培训力度,时刻绷紧安全这根弦。二要保质量,项目部全体人员要履行监督再监督的职能,严保施工质量。三要保进度,在保证安全和质量的基础上,按时完成既定的建设目标。四要保廉洁,强化纪律规矩意识 坚守廉政安全底线,以廉保质、以廉促建、以廉促优。

(三)加快办理工程建设手续。精细充分准备材料,不厌其烦提高工作效率,积极协调手续办理工作,力争在6月底之前所有报批报建手续办理到位。

(四)加快解决土方问题。在坚持土方不外运的原则下,对原有设计进行微调,将标高整体提高,用以消耗无处堆放的23.83万土方,使项目东区施工尽快展开。

加强现场管理及时与施工单位沟通对接,抓紧督促施工单位加强施工人员的增配与管理,加强对施工设备的供应、维护及检修,避免因人员不足、管理不善、设备不能及时供应或施工机械故障等问题影响工期,群策群力,千方百计,攻坚克难,向管理要效益,向管理要质量,向管理要进度。

加强宣传和督查工作。利用线上线下相结合的方式,多渠道、多角度、多形式对新校区建设项目展开广泛宣传:线上创建官方微信公众号,图文并茂,及时快速地向市委市政府相关领导,上级部门,学校领导、师生,推送新闻、工作动态、建设进展情况……线下编写工作简报,谈进度,谈成绩,谈要求,谈问题,并定期将简报报送给市委市政府以及上级部门相关领导,分发给学校领导及各部门,形成一套完整、有序的宣传流程,使宣传监督与工程监管形成合力,加大对项目建设的督查力度。

统筹推进学校文化、绿化、美化、亮化及智慧校园建设一要贯彻“精一”理念,坚持高标准、高品位,有出精品,创一流的意识。二要紧跟工程建设的步伐,智慧校园建设部要主动走出去考察学习,广泛吸取先进经验,反复研究讨论,理清思路,打好基础。三要统一步调,尽早与目标公司签订校园绿化、美化、亮化的合作框架协议,协同推进三化建设,避免重复投资、重复建设,造成资源、成本的浪费。同时,校园中央山顶的阁楼要尽快请专业公司设计,尽早动工,以便山头绿化、美化等后续工作的展开。

(八)抓紧启动各项物资的招标、采购工作。物资采购部要根据采购方案及所需物资的轻重缓急,加强与新校区各建设部之间的沟通联系,根据工作推进程度,提前布局,制定采购时间安排表,提早招标,确定供应商。当务之急是要统计好新校区电梯、空调的相关参数,做好考察调研、参观学习、征求意见等前期准备,广泛了解供应商信息,确保电梯、空调的采购工作与工程建设同步协调。

(九)完善校门周边区域的规划设计方案。在原先设计中,校门直对马路,没有预留公交车、出租车以及接送学生的私家车临时停靠、进出的缓冲区,在举办大型活动、考试以及学生离返校期间,存在安全隐患。现需进一步优化、更改校门区域的设计,将校门往内退,在校门口形成相对开阔的空间,便于车辆接送学生,防止拥堵和危险。

加大各项建设、各工作组的统筹协调力度。新校区建设已进入大兵团作战阶段,涉及到工程建设学校文化、绿化、亮化、美化建设,智慧校园建设以及物资采购等多方面工作。各项工作相互牵制,缺一不可。各项工作负责人要理顺工作思路,加强协调沟通,及时请示汇报,强化督促落实。项目部全体成员要鼓足干劲,顶住压力,迎难而上,善于学习,勇于担当,肯于吃苦,全力以赴协同推进新校区建设工作,保质保量完成项目建设任务,努力打造出精品工程、安全工程、廉洁工程、放心工程。







【领导调研】

●  5月9日,江西省省委教育工委委员、省教育厅副厅长汪立夏,江西省高等院校毕业生就业工作办公室主任陈学军一行新校区建设项目施工现场考察指导,听取项目建设进展情况汇报。我校校长杨云山副校长易滨秀等人陪同考察

●  4月15日,市委督查组到新校区建设项目施工现场进行督查,了解项目建设推进中遇到的问题,组织协调有关事项。我校校长杨云山、纪委书记夏剑宾等人陪同督查。

●  5月6日,新校区项目部召开首次工作调度会。项目部全体人员参加会议,各组组长汇报工作进展情况、现存问题及下一步的工作安排。校党委书记任军、纪委书记夏剑宾参加会议听取汇报内容,协调相关问题,督促责任落实,作出要求指示

●  5月10日,新校区项目部组织项目施工单位、监理单位、跟审单位于广润会议室召开会议。会上,校党委书记任军详细传达了市政府办5月8日会议精神,要求参建单位认真贯彻会议精神,落实责任要求,加强监督管理,安全有序推进项目建设。   ●  5月11日,新校区项目部召开第二次工作调度会。项目部全体人员参加会议,各组组长汇报工作进展情况、现存问题及下一步将要开展的工作。校党委书记任军、校长杨云山、纪委书记夏剑宾、副校长刘军参加会议听取汇报内容,协调相关问题,督促责任落实,作出要求指示。会后,校领导深入施工现场,实地查看新校区建设进展情况。

●  5月15日,校纪委书记夏剑宾对新校区物资采购部全体成员进行廉政谈话。谈话针对新校区物资采购工作中的薄弱环节,提前预防,推动关口前移,从源头上预防腐败。

●  5月18日,新校区项目部召开工作调度会。项目部全体人员参加会议。新校区各项建设、施工组负责人汇报进展情况及存在问题。校党委书记任军、纪委书记夏剑宾出席会议听取汇报内容,协调相关问题,作出要求指示。

●  5月25日,新校区项目部召开工作调度会。项目部全体人员参加会议。新校区各项建设、施工组负责人汇报进展情况及存在问题。校党委书记任军、纪委书记夏剑宾出席会议听取汇报内容,调度工程进度,分析解决存在的问题,研究工作举措,安排工作计划。


【工程动态】

●  4月16日,新校区智慧校园部会同智慧校园顶层设计中标公司——中通服咨询设计研究院有限公司,中国铁塔股份有限公司及中国移动、中国联通和中国电信三家运营商的有关人员,协商讨论新校区5G基站及弱电管网设计相关事宜。校纪委书记夏剑宾、副校长刘军等人参加会议并展开讨论。   ●  4月21日,新校区智慧校园建设部会同中通服咨询设计研究院有限公司,讨论多媒体教室的智能化设计方案。   ●  4月23日,新校区智慧校园建设部会同中通服咨询设计研究院有限公司、项目水电设计工程师,沟通新校区学生宿舍水电、弱电管网设计方案。   ●  4月23日,市质监站与项目建设单位、施工单位、设计单位、监理单位、跟审单位组成验收组,深入施工现场,对图书综合楼主楼桩基进行验收,召开桩基验收碰头会。

●  5月6日,市质监站与项目建设单位、施工单位、设计单位、监理单位、跟审单位组成验收组于广润会议室召开图书综合楼筏板基础钢筋、5号教学楼基槽验收碰头会。

●  5月14日,受宜春市发改委委托,市工程咨询中心于新校区项目部会议室组织召开《宜春职业技术学院新校区建设项目初步设计》评审会。会议特邀7位专家组成专家组实地勘察项目施工现场,听取项目设计单位设计汇报,并和与会代表展开讨论,形成评审意见。市教指办,项目建设单位、设计单位相关负责人参加会议。

 5月21日,智慧校园顶层设计讲解会于科技综合楼二楼学术报告厅举行。会议邀请了中通服咨询设计研究院副院长王振洪讲解智慧校园建设理念,增进与座人员对智慧校园的认识,为我校新校区智慧校园建设开拓思路,以便在建设过程中能够精准提供建设需求。校党委书记任军、校长杨云山及领导班子成员、中层干部、全体行政人员和各教研室主任参加会议。会议由校党委委员、副校长刘军主持。

●  5月21日,教指办工程部相关人员同项目建设单位、监理单位、跟审单位深入施工一线,对新校区建设项目施工现场进行安全大检查,及时发现并消除安全隐患,确保施工安全。




建设掠影

【全景】

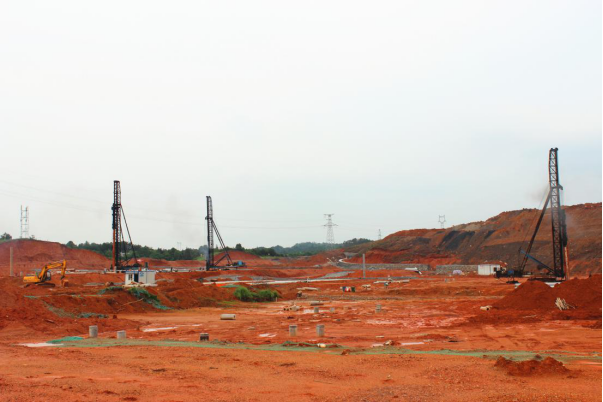

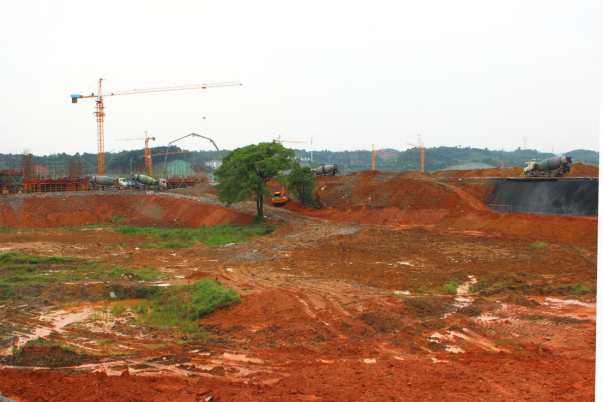

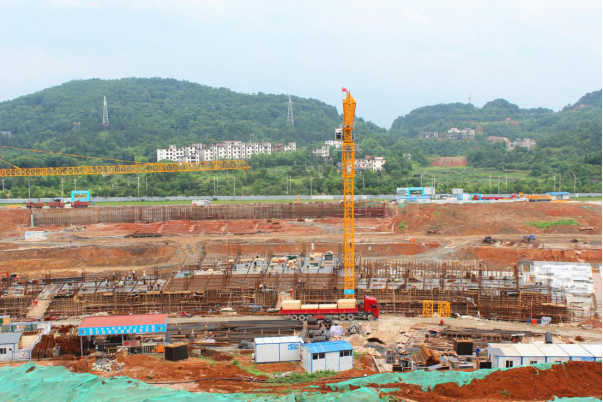

施工全景(东)

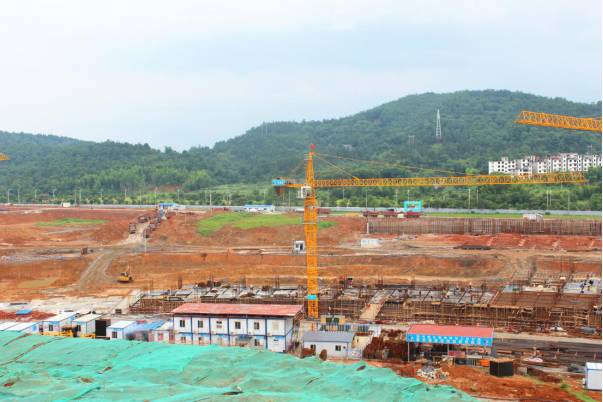

施工全景(中)

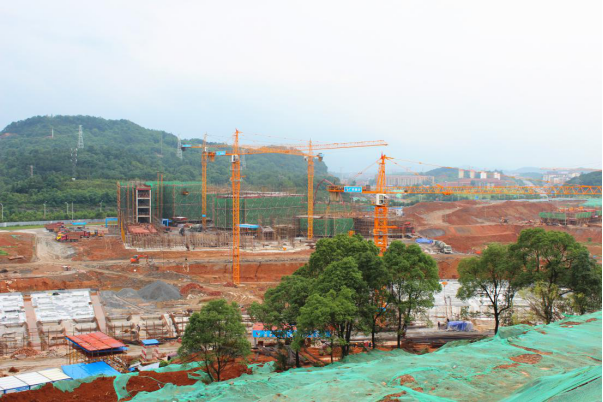

施工全景(西)



【公共服务设施】

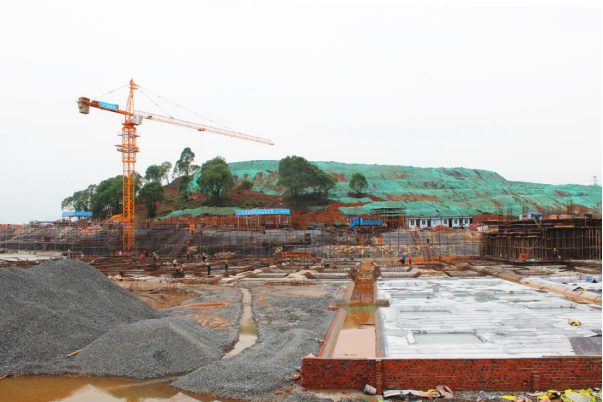

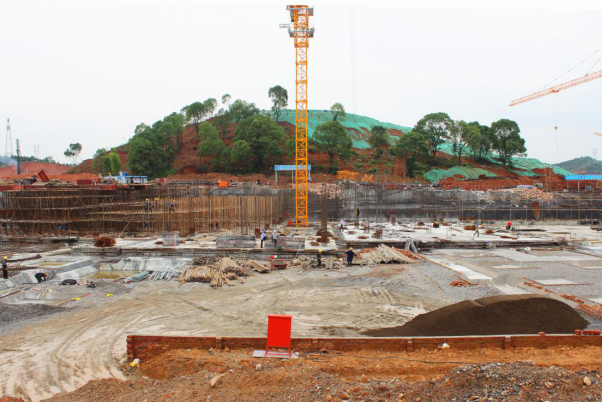

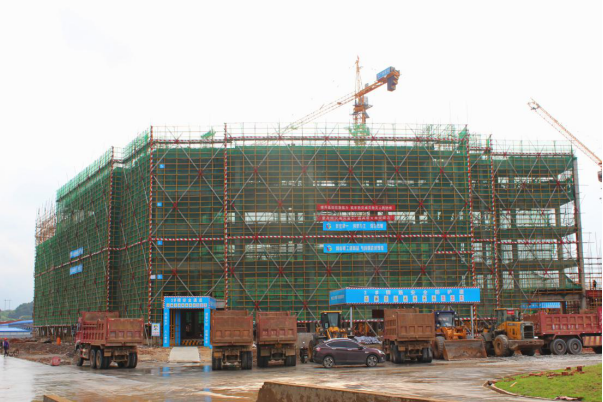

图书综合楼

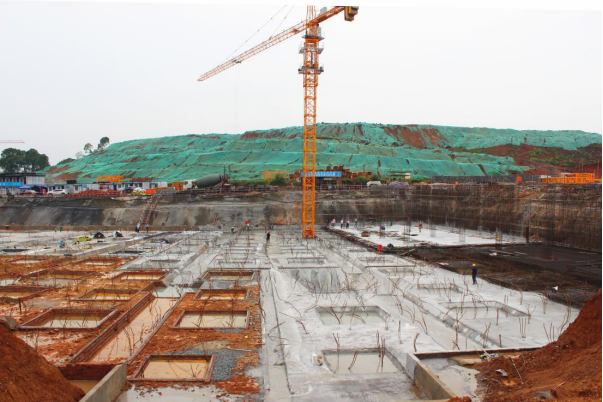

大会堂

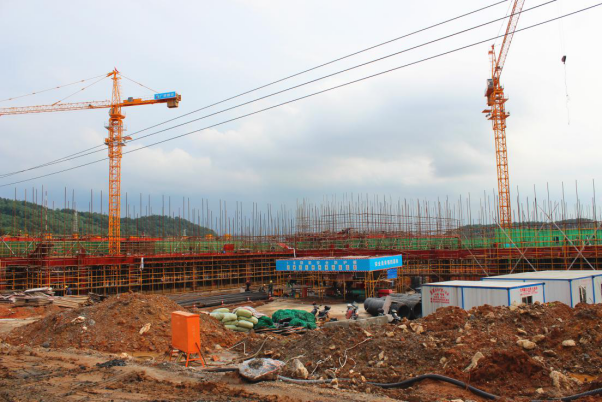

师生活动中心

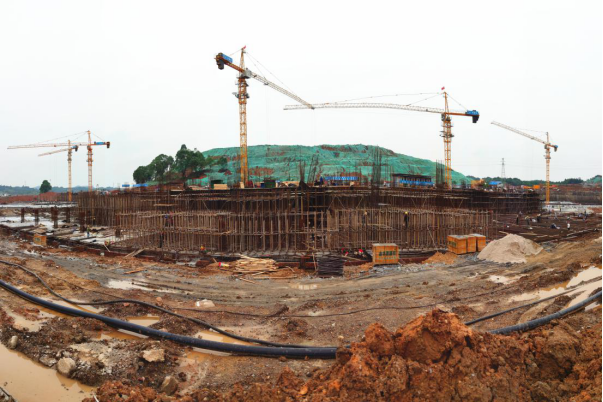

8号教学楼



【教学楼】



1号教学楼



2号教学楼







3号教学楼



4号教学楼





5号教学楼



6号教学楼





7号教学楼



















【学生宿舍】





A-1号学生宿舍





A-3号学生宿舍

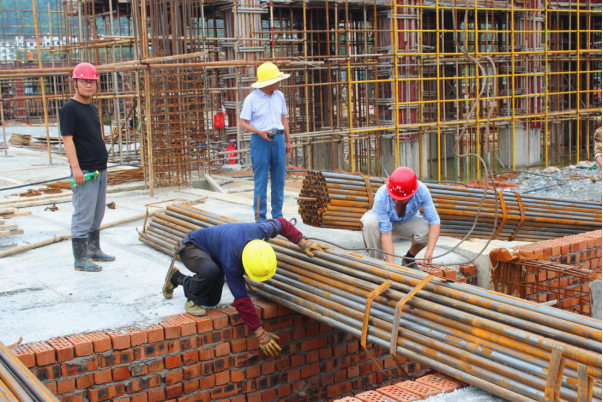

【施工场面】

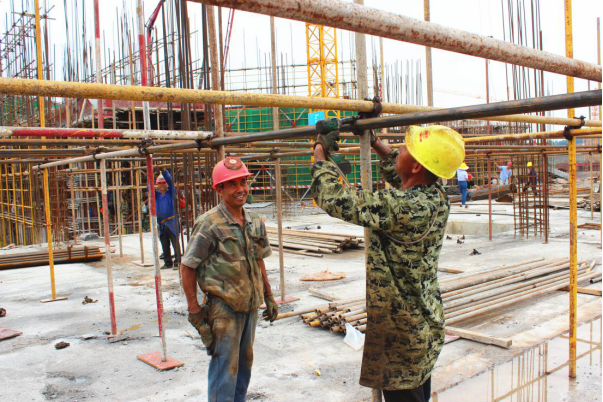

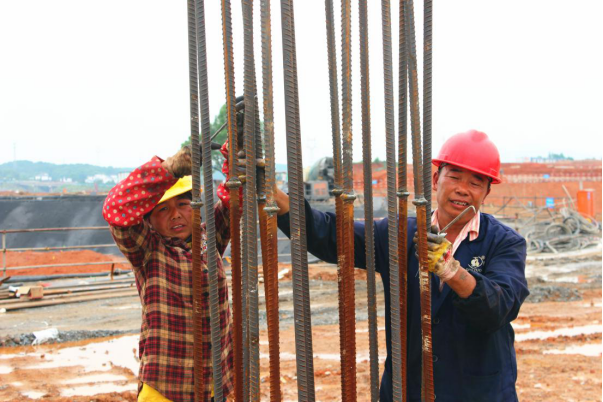

施工场面一

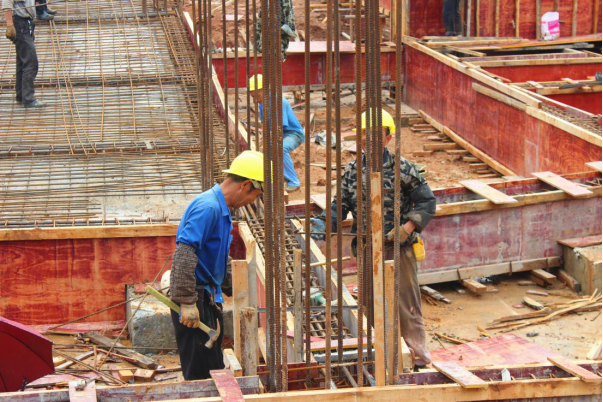

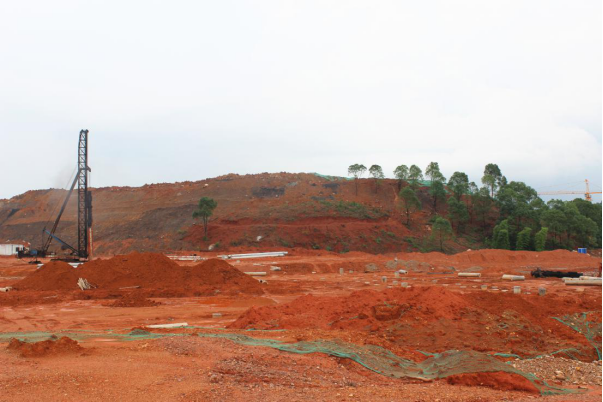

施工场面二



窗体底端

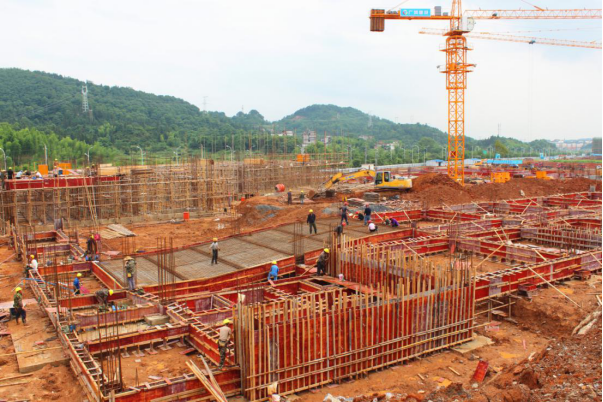

施工场面三

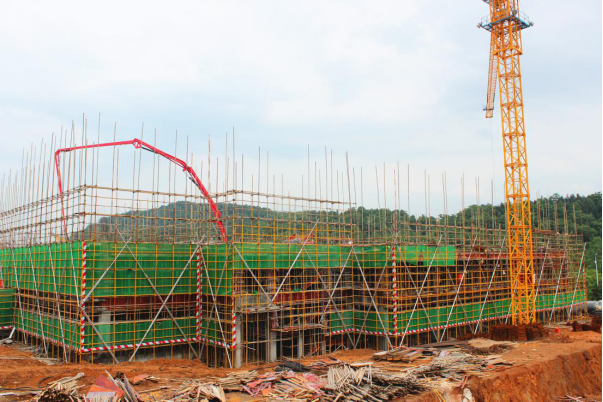

施工场面四



(供稿 潘睿琦 曾建兵



 发:校直各部门,各院、部、所,项目部各工作小组。
