工作简报——2020年第五期

2020年07月09日 10:02  点击:[]








2020 年第 5 (总第 8期 )      主编:龚晓明        2020年7月2日








●本期导读●

项目建设

工程进度

建设掠影

存在的问题

领导调研4条)

工程动态(4条)

【项目建设】

一、工程进度(截至6月30日)

新校区建设项目规划规模为58.0928万平方米,投资规模为23.86亿,总用地面积为1497亩(含宜春市公共实训基地60亩),共有32栋单体建筑。

其中,公共设施用房12栋,总建筑面积为13.108万平方米,有1栋基础工程施工完毕,有1栋已施工至第二层,有1栋已施工至第一层,其余正在进行基础工程施工。

教学楼7栋,总建筑面积为18.5585万平方米,有1栋已封顶,有1栋已施工至第五层,有1栋已施工至第四层,有1栋已施工至第三层,其余3栋正在进行基础工程施工。

学生宿舍13栋,总建筑面积为18.0090万平方米,有7栋基础工程施工完毕,部分正在等待桩基检测,其余正在进行基础工程施工。

截至2020年6月30日,建设项目已完成投资额7.096亿元,占投资总额的30%。

二、建设掠影

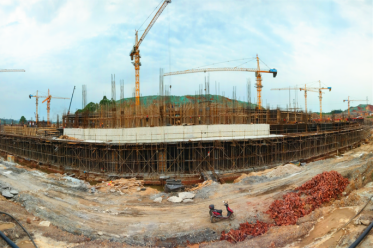

▲公共服务设施

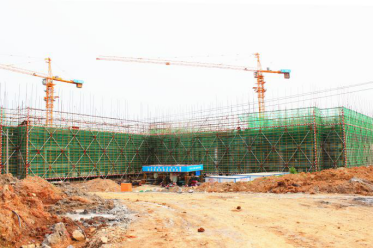

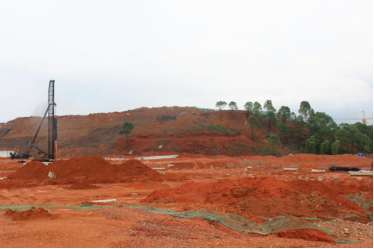

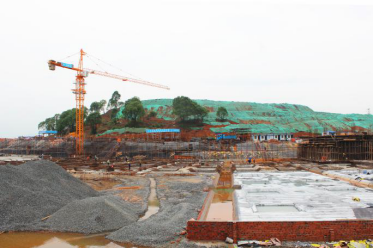

图书综合楼

(摄于6.15)                                       (摄于6.30)

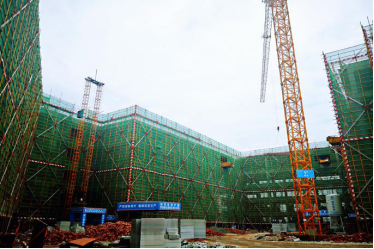

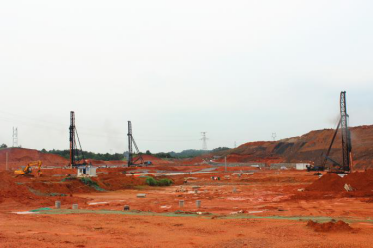

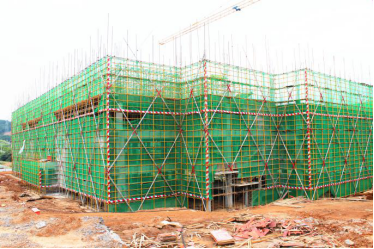

大会堂

(摄于6.15)                                        (摄于6.30)

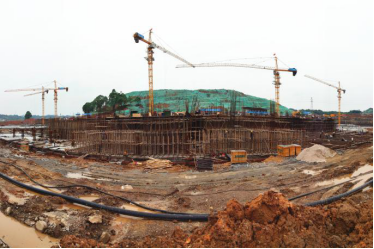

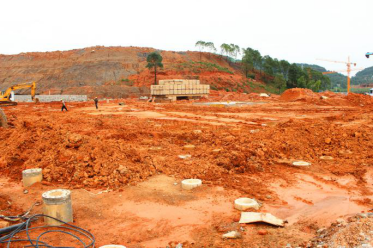

师生活动中心

(摄于6.15)                                        (摄于6.30)

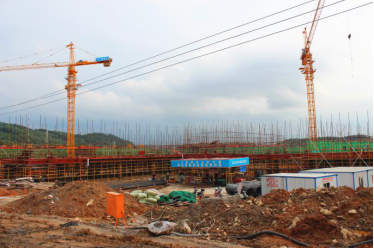

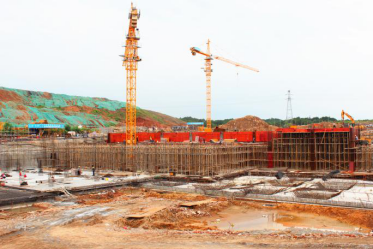

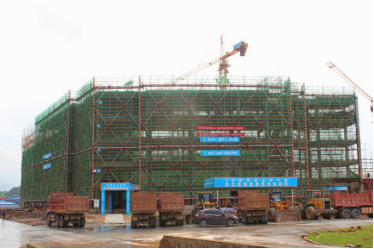

马克思主义、创新创业、继续教育学院楼

(摄于6.15)                                               (摄于6.30)

▲教学楼

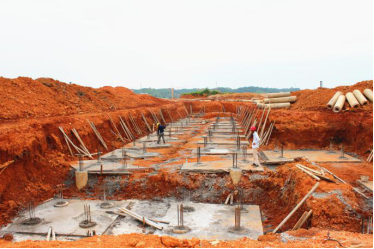

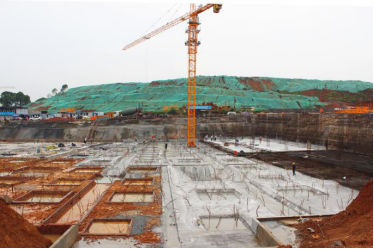

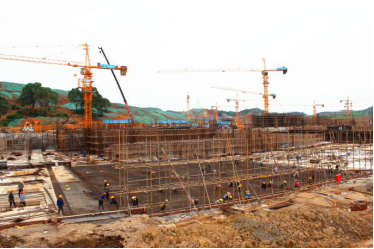

护理学院教学楼

(摄于6.15)                                          (摄于6.30)

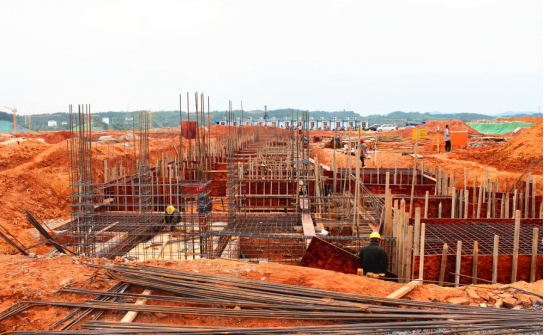

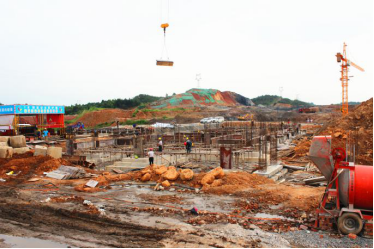

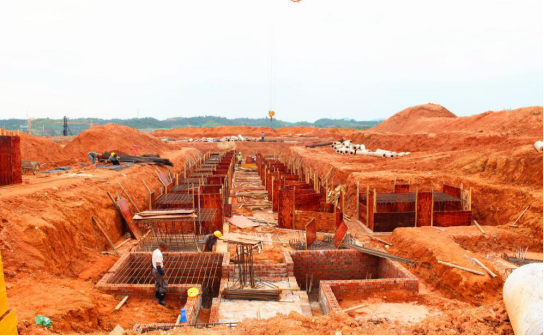

医学院教学楼

(摄于6.15)                                          (摄于6.30)

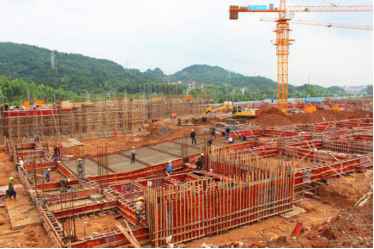

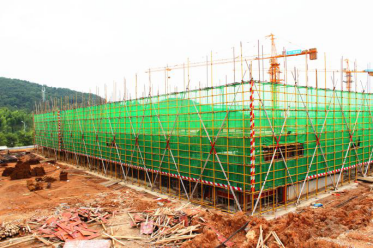

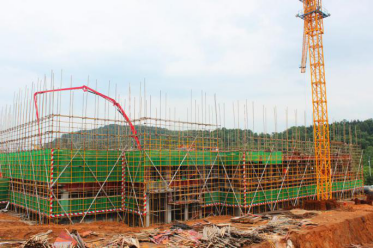

国教、电商、财会、机电、信工学院教学楼

(摄于6.15)                                         (摄于6.30)

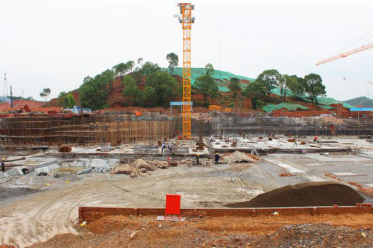

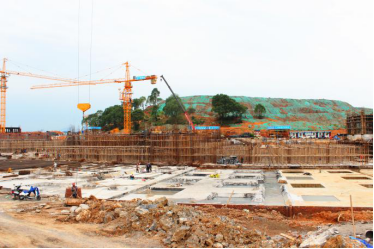

实验实训管理中心

(摄于6.15)                                           (摄于6.30)

音、舞、琴房

(摄于6.15)                                         (摄于6.30)

▲学生宿舍

A-1号学生宿舍(西区)

(摄于6.15)                                           (摄于6.30)

A-3号学生宿舍(西区)

(摄于6.15)                                            (摄于6.30)

A-4号学生宿舍(西区)

(摄于6.30)

A-5号学生宿舍(西区)

(摄于6.30)

三、存在的问题

(一)现场管理问题

1、工地只有一个进出口,且入口区域有不少车辆集中停放,导致道路变窄,影响车辆正常进出。同时,入口处的疫情防控,出入人员及车辆的检查工作有所放松,安全隐患较大。建议多开放进出通道,形成工地入口和出口分流,持续抓紧工地入口的检查工作,科学规划工地车辆的停放区域。

2、施工现场存在材料堆放及标识标牌设置随意,不规范,人员管理不严,道路硬化不够,裸土及产尘物料堆放覆盖不够,安全防护、安全措施不到位的现象,有极大的安全隐患。要狠抓安全问题,提升管理水平,提高认识,严控标准,及时巡查督促,限时整改到位。

(二)土方处置问题

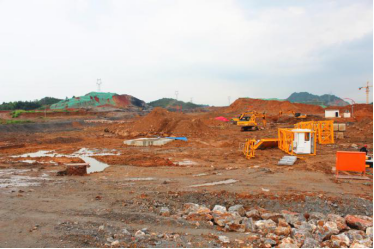

施工现场约有40万方土无法堆放,已影响到项目东区的基础施工,影响了工程进展,建议通过土方外运来解决这一问题。但因土方外运所需资金不在EPC总承包范围内,需要教指办及市委、市政府相关部门协调解决。

(三)设备采购问题

随着项目建设不断深入,土建工程已全面开工,部分建筑物已施工至三层、四层或已封顶。为此,电梯、中央空调等设备采购需尽快重新核算出预算,通过评审,以便尽早展开招标工作,确定设备的品牌、型号,避免影响主体结构及墙体砌筑施工。

【领导调研】

● 5月26日,宜春市人大副主任邱玉到新校区建设项目施工现场考察调研,详细了解工程进展情况。校党委书记任军、纪委书记夏剑宾等一行陪同调研。

● 6月10日,市委第四巡视组临时党支部书记张洪锦一行到新校区建设项目施工现场进行调研。市教体新区办公室主任杨荣辉、常务副主任易国民、副主任刘荣,校党委书记任军、纪委书记夏剑宾、新校区项目部部长宋伟陪同调研。

● 6月16日,市综合行政执法局局长欧阳昕率领市水务集团相关人员一行到新校区项目部,就天然气、自来水安装及引进直饮水等事项与我校接洽。校党委书记任军、纪委书记夏剑宾等人参加会议。

● 6月23日,市政协机关二级巡视员何晓雄、市委书记督查室主任吴海斌一行到我校新校区建设项目施工现场实地督查,并召开座谈会,了解项目建设进展情况及推进中遇到的困难和问题。市教体新区建设指挥部办公室副主任徐宁鸿,校纪委书记夏剑宾、新校区项目部部长宋伟等陪同督查,参加会议。

【工程动态】

● 6月11日,校纪委书记夏剑宾带领新校区建设项目施工单位管理人员一行到宜春幼专新校区项目施工现场参观学习。

● 6月23日,由湖田镇政府副镇长毛苇牵头,会同湖田镇店前村书记、教指办工程部、新校区项目部及项目施工单位,就新校区通往高速公路以北的道路泥沙淤堵问题协商讨论。

● 6月24日,新校区智慧校园建设部组织召开新校区弱电管线路由设计评审会。会议特邀市大数据局智慧城市建设专家库三位专家进行评审。

● 7月1日,有关专家到新校区建设项目现场进行考察,处理西气东输安全防范问题。新校区项目部部长宋伟陪同考察。

(供稿 潘睿琦    摄影 曾建兵)


发:校直各部门,各院、部、所,项目部各工作小组。
