工作简报——2020年第八期

2020年09月30日 11:08  点击:[]




2020年第8(总第11期


主编 龚晓明                                                                                                               20 20 9 25







本期导读



项目建设

工程进度

建设掠影

存在的问题及工作安排

领导调研(3条)

工程动态(5条)




【项目建设】

    一、工程进度(截至9月23日

 新校区建设项目规划规模为58.0928万平方米,总用地面积为1497亩(含宜春市公共实训基地60亩),共有28栋单体建筑。

 其中,公共服务设施9栋,总建筑面积为112913平方米,有1栋已进入装修工程施工阶段,有1栋已施工至第十层,有1栋已施工至第三层,有2栋已施工至第二层,有1栋施工至第一层,有1栋正在进行主体工程施工,其余正在进行基础工程施工。

 教学楼7栋,总建筑面积为185585平方米,有2栋已进入室内装修阶段,有1栋主体已封顶、墙体砌筑施工基本完成,有1栋已施工至顶层(共五层),有1栋已施工至第四层(共五层),其余2栋正在进行人防工程施工。

 学生宿舍12栋,总建筑面积为163470平方米,有1栋已施工至第五层,有6栋已施工至第四层,有1栋已施工至第二层,其余正在进行基础工程施工。

 截至2020年9月23日,建设项目已完成投资额12.28亿元。


二、建设掠影

    ▲ 公共服务设施

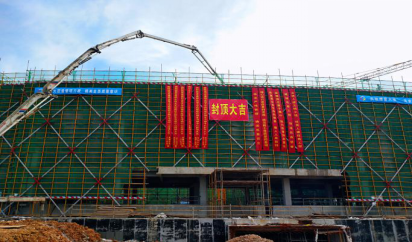

 师生活动中心(已封顶)



 图书综合楼

(摄于8.26)                           (摄于9.23)


大会堂

                                                      (摄于8.26)                           (摄于9.23)


      2号食堂(东区)

                                                      (摄于8.26)                             (摄于9.23)


    ▲ 教学楼

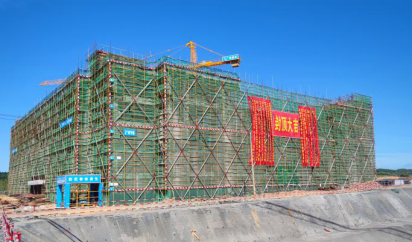

护理学院教学楼(1号学院楼已封顶)

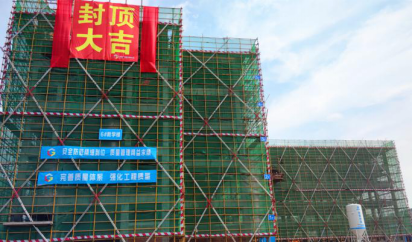

医学院教学楼(3号学院楼已封顶)

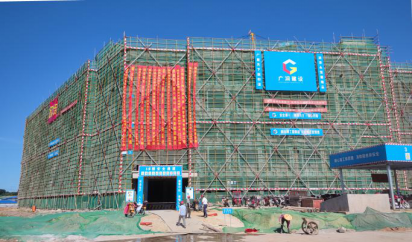

公共机房、实训楼(6号学院楼已封顶)



医基、护理学院教学楼(2号学院楼)



                                                       (摄于8.26)                           (摄于9.23)


国教、电商、财会、机电、信工、艺设学院教学楼(5号学院楼)



                                                       (摄于8.26)                           (摄于9.23)


音、舞、琴房(7号学院楼)

                                                       (摄于8.26)                           (摄于9.23)


    ▲ 学生宿舍


A-3号学生宿舍(西区)

                                                       (摄于8.26)                           (摄于9.23)


A-5号学生宿舍(西区)

(摄于8.26)                           (摄于9.23)


A-6号学生宿舍(西区)

(摄于8.26)                           (摄于9.23)


A-7号学生宿舍(西区)

                                             (摄于8.26)                           (摄于9.23)


B-2号学生宿舍(东区)

                                                       (摄于8.26)                           (摄于9.23)





三、存在的问题及工作安排

(一)安全质量不松懈,现场管理要规范

1、目前,学生宿舍采用装配式施工,未设置外架施工斜道,施工人员通过攀爬钢管、木头制成的简易梯上下,便捷度低、稳定性差,易发生安全事故;图书综合楼、大会堂高支模架体搭设,西区学生宿舍外架搭设未完全按照既定的方案施工;东区学生宿舍升降机未安排专人操作,施工用电未严格落实“三级配电两级保护”的要求,存在安全及质量隐患。

施工单位要立即完善施工安全通道,严格按照施工规范和有关技术操作规程要求施工,加强安全及质量隐患整改力度;因实际情况需变更施工方案之处,应及时提供变更报告申请单。监理单位要加大对工地的巡查力度,切实把好安全质量关。

2、部分工程质量验收工作存在未通知甲方联合验收、现场未举牌拍照、施工单位未先验以及参加验收的单位未到齐等现象,要进一步规范验收程序,落实监督责任,筑牢质量防线。

3、工地门卫对工地进出口把守不严,出租车及无关人员可以随意进出,存在安全隐患。需切实强化施工现场管理,进入现场的人员及车辆必须凭出入证通行,以防安全事故的发生。

(二)质效并重保工期

在确保工程质量的前提下,部分建筑物施工及验收进度有待加快;校门、校门口主干道路及广场区域,在确定位置及相关事项后要重点推进,全面加快进度。要立即启动社会化服务外包项目,比如食堂,应尽早确定承包形式、承包商,同步设计室内装修施工图纸,以确保项目能够按期交付使用。

(三)装修事项早敲定,内部设计速跟进

目前,项目建设已逐步进入装修施工阶段,但有关装修的各类事项还未完全以书面形式确认并回复施工单位:如门、窗、栏杆、地面的样式、材质及颜色;外墙面设计、教学楼过道墙面以及外墙内保温的施工方案有无调整;对各学院楼功能区、实验室、操作室的电源线及插座设置,对实验室的通风、排污、排水等方面有无特殊要求。此项工作要尽早尽快敲定,以书面形式回复施工单位。3号学院楼已进入粉刷阶段,图书综合楼、师生活动中心等墙体已经开始砌筑,其内部设计要加速跟进;对于医学、护理等因专业特性有特殊要求的学院楼,在其进入装修工程施工之前,项目部要同有关部门进行确认;牵涉到建筑物功能布局变更之处,要尽快与有关部门沟通、对接,出具书面的更改意见,避免重复施工。

(四)变更设计需复核

为便于给水、排水,对广场水井的原有设计进行了微调。但施工人员仍按原图施工,广场排水问题仍未能得到解决。为解决排水问题,现需打孔、增设排水沟,增加了工程量。

项目部负责人、各施工组组长及施工单位有关人员需仔细复核存在变更设计的建筑施工图纸,严格按变更后的设计要求施工。5号、6号学院楼因设计变更,强弱电管线敷设位置有所变化,需尽快和设计单位沟通、协调,确定施工方案。

(五)强弱电施工待完善

1、学生宿舍各层只有一个电井,强电、弱电、消防挤在一个井里,不符合规范要求,容易影响通讯信号的传输及稳定。需尽快商议分隔方案,解决强电、弱电、消防共用一井的问题。

2、剪力墙混凝土浇筑完成后,弱电管露出部分因遭到施工人员踩踏,受到混凝土浇筑时产生的压力以及钢筋等材料的挤压,存在被压扁的情况,恐影响与地面管线的连接工作。后续施工时需谨慎操作,避免再次出现此类状况。


领导调研


●  9月10日,宜春幼儿高等师范专科学校党委委员、纪委书记李根荣一行到新校区建设项目现场,与我校新校区建设项目参建各方就施工、管理等方面的问题展开经验交流。我校新校区建设指挥部副总指挥、纪委书记夏剑宾等人陪同交流。

●  9月21日,校领导一行深入新校区建设项目施工现场,实地查看校门及广场区域建设情况,确定学校大门及校门口主干道路位置,选定建筑物外墙漆颜色,并召开工作调度会。

●  9月23日,市教体新区建设指挥部办公室副主任徐宁鸿带领教指办审计稽核部、工程建设部有关人员一行到新校区建设项目施工单位项目部,对项目监理及跟审工作进行突击检查。


【工程动态】

●  9月1日,新校区项目部部长率项目施工单位有关人员到新校区北面,实地查看现场,对校园北面道路进行定位放线,确定道路位置。

●  9月9日,新校区建设项目人防工程质量监督手续办理完成。

●  9月10日,省住房和城乡建设厅扬尘治理办有关人员到新校区建设项目施工现场对扬尘治理情况进行督查。

●  9月17日,省人防工程标准定额质量监督站有关人员到新校区建设项目现场,组织召开新校区建设项目2号学院楼1号地下室、3号地下室技术交底会。项目建设单位、施工单位、监理单位参加会议。

●  9月19日,新校区智慧校园建设部到宜春幼儿高等师范专科学校新校区项目施工现场,学习交流室内外弱电管网敷设工作。



                                                    (供稿 潘睿琦 摄影 曾建兵)
